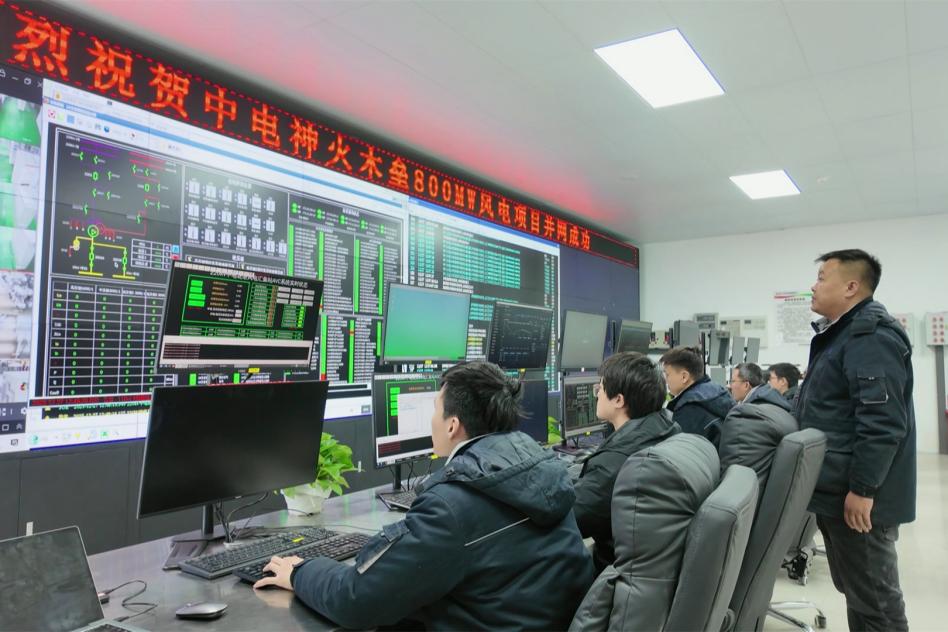

12月28日,新疆木垒哈萨克自治县海拔近2300米的中电神火木垒自备绿电替代风电项目现场,87台巨型风机徐徐转动,监控屏幕上的功率曲线骤然跃升——至此,木垒县新能源累计并网容量突破2000万千瓦,标志着全疆首个县级“双千万千瓦”新能源基地全面建成。
“现场风速6米每秒,系统正常,请求并网。”“可以并网,开始!”一声令下,木垒再添“绿色动能”。该基地年发电量预计超400亿千瓦时,规模相当于再造一个“绿色三峡”。
木垒,地处新疆十大风区与五大光区核心地带,年平均风速达6.8—8.2米/秒,年有效光照时长超1700小时,新能源规划总规模高达8058万千瓦。依托得天独厚的资源,木垒新能源建设一路驰骋:从2024年建成全疆首个千万千瓦级新能源基地,到2025年实现“双千万”跨越,仅用两年。
在这场攻坚战中,木垒聚焦“2月启动、9月主体完工、12月全面并网”目标,在覆盖五大风区、总投资超560亿元的战场上,10家龙头企业与28家央企协同作战。在最高海拔2350米、冬季气温低至零下34度的极端环境中,1299台风机拔地而起,近3000公里输电线路纵横延伸,8700名建设者昼夜奋战,创造了令人瞩目的“木垒速度”。
中电神火木垒自备绿电替代风电项目作为收官关键工程,总投资33.6亿元,装机容量80万千瓦,建设面临高海拔、地形复杂等多重挑战。“我们创新工法,克服了吊装难度大、冬季施工养护难等难题,6个月完成建设。”项目经理孙红立感慨,“政府的全程护航,保障了项目高效推进。”
“项目要落地,服务保障是关键。”木垒县人大常委会副主任候选人、发展和改革委员会党组书记陆秀蓉介绍,县里成立1000万千瓦新能源攻坚指挥部,构建“项目定人、领导包抓、干部驻点”三维包联机制,15位县领导包联、23名干部驻企服务。通过“三级联动”协同和“日调度、旬汇报”闭环管理,精准破解林草审批、电力接入等堵点,推行“极简快办”“容缺受理”,让项目驶入“快车道”。
如今,木垒已构建“建设、发电、输送、储能、用能、制造”六位一体的完整新能源产业体系。全县已建成750千伏变电站3座、220千伏汇集站26座、110千伏汇集站46座,依托贯穿县境的“昌吉—古泉”±1100千伏特高压直流输电工程,搭建起绿电外送的“高速路”。
产业链向高端制造跨越,东方电气、金风科技等60多家上下游企业聚集,形成风机、叶片、塔筒等强大制造能力,2025年全产业链产值突破100亿元。充沛的绿电还直接赋能本地,已形成3000P规模的智算能力,开辟就地消纳新路径。
绿色产业惠及百姓。通过定向技能培训,超5000名农牧民转型为产业工人,实现“家门口”就业。
这2000万千瓦清洁电能,每年可节约标准煤1320万吨,减排二氧化碳3520万吨,相当于种植35.2亿棵树,年发电量可满足超过1300万户家庭全年用电。
“这是木垒从农牧业大县到新能源大县的历史性跨越。”木垒县委副书记谢贵杰表示,“我们探索出了资源开发、产业培育和民生改善协同推进的可持续发展路子。‘十五五’时期,我们将继续在装备制造、绿电消纳、直供应用上寻求突破,打造绿色产业集群,让无限‘风光’转化为高质量发展的持久动能,真正实现强县富民。”
(中国日报新疆记者站 编辑:毛卫华 通讯员:王梦君 石倩 刘瑞)
