2025年8月30日,由中国能建葛洲坝三公司承建的新疆大石峡水利枢纽工程迎来关键施工节点突破,三期面板混凝土提前9个月浇筑完成。

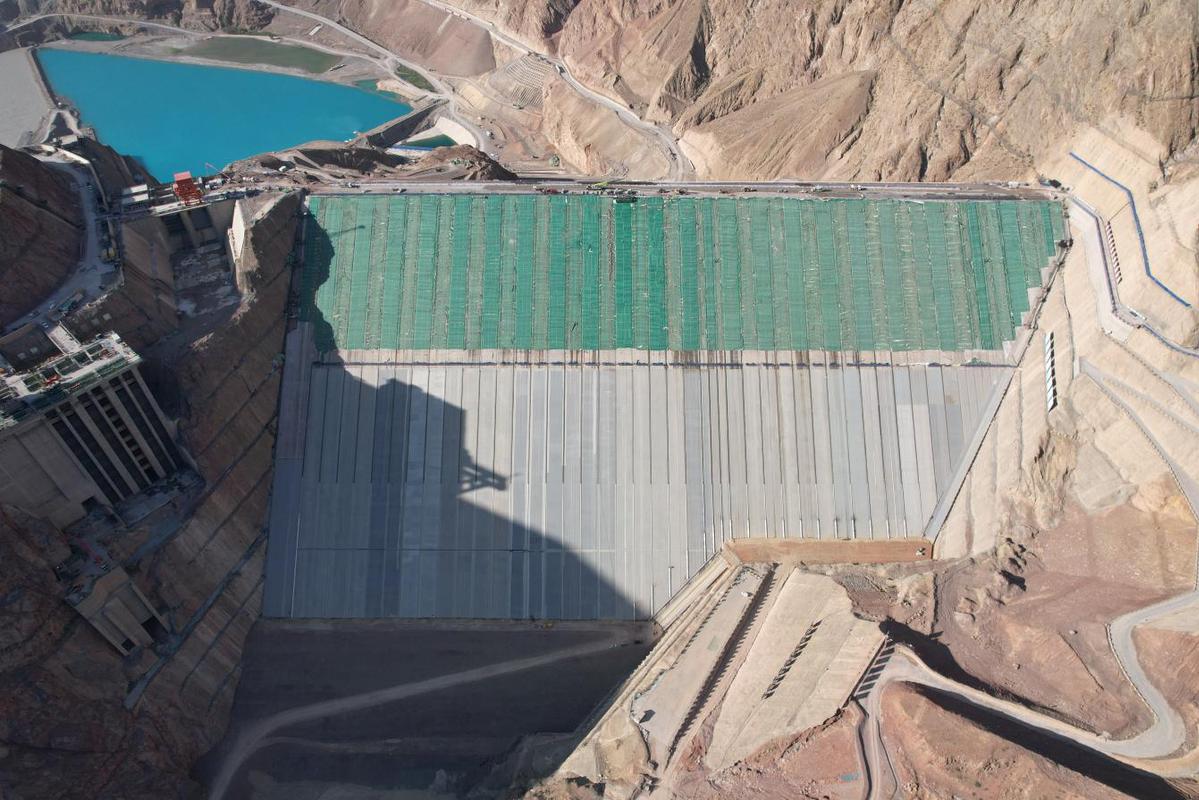

新疆大石峡水利枢纽工程现场(聂灿灿 摄)

面板施工作为大坝的“防渗屏障”,直接决定水库蓄水功能的实现。混凝土面板最大长度360m,总面积达16万平方米,混凝土总方量12万立方米,按高度分三期施工,一、二期面板于2024年施工完成,本年度进行三期面板57个序块浇筑施工,面积约6.5万平方米,混凝土方量4万立方米。

为攻克施工难题,项目团队联合清华大学等科研院所开展技术攻关,在三期面板浇筑中创新引入分布式光纤智能温度监测系统。该系统将传统点状测温模式升级为全断面连续监测,实现对混凝土温度场的实时感知与异常预警。配合“塑料膜保水+土工布保湿+玻璃丝棉毯保温+长流水降温养护”的养护工艺,成功克服干燥高温、大风沙尘频发,且最大昼夜温差超达16℃的极端环境下混凝土养护难题,充分彰显“精准调度+科技创新”的协同赋能效应。

下一步,项目部将聚焦下闸蓄水验收工作,持续加快推进各项准备事宜,为有效发挥南疆“水塔”效益奠定坚实基础,为当地的水资源调配、防洪抗旱等提供有力保障。
