来源:中国日报网 2024-09-29 21:17
  • weixin
  • weibo
  • qqzone
分享到微信

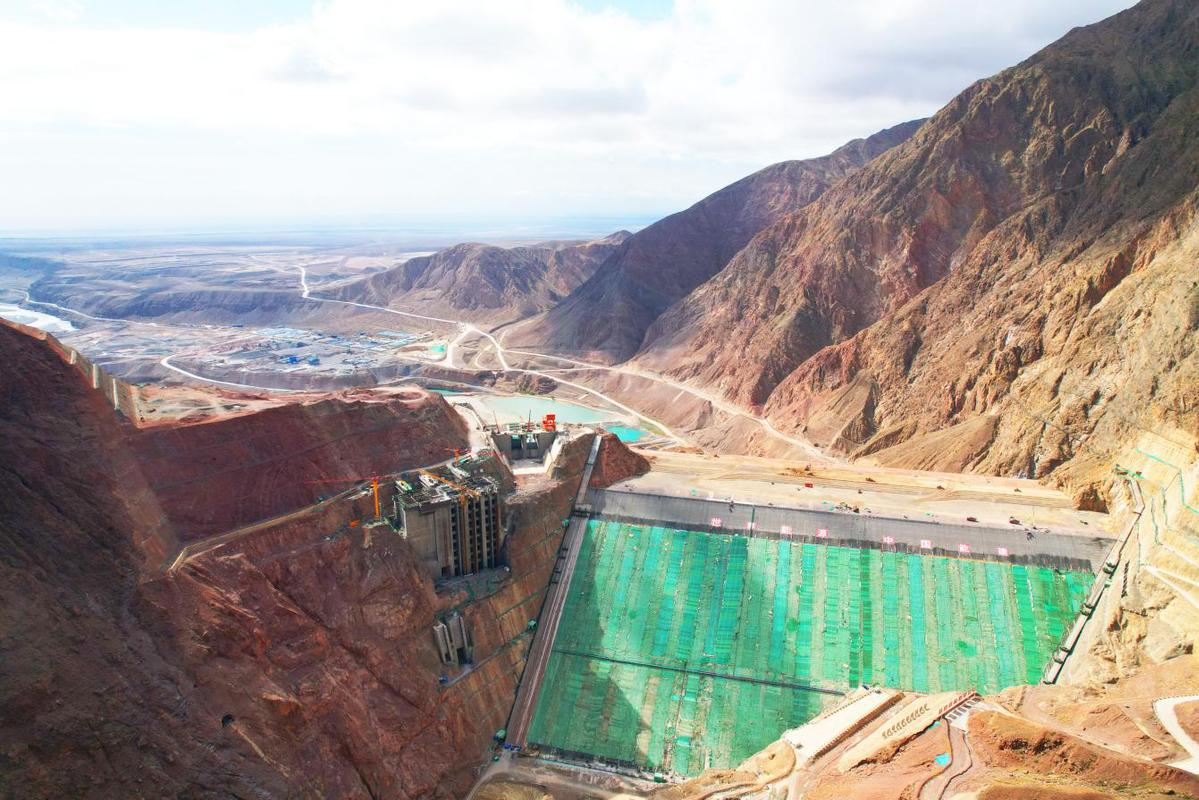

新疆大石峡水利枢纽工程大坝全景(赵紫云摄)

9月29日凌晨5点28分,随着最后一方混凝土入仓,滑模最后30cm的滑升,由中国能源建设股份有限公司总承包分公司承建的世界最高砂砾石面板堆石坝——新疆大石峡水利枢纽工程二期面板顺利完成。

自2024年3月一期面板开始浇筑以来,历经6个月零13天,完成了一二期面板,共计70个序块、8万立方米的混凝土施工任务,较总进度计划提前十个月完成。在这半年里,项目部全体建设者始终坚持“越是艰险、越要向前”的决心斗志,克服了施工组织难度大(超长斜坡280m混凝土浇筑、超长铜止水一次性连续加工成型、动力升降滑模施工、超长宽度钢筋及物料运输、面板混凝土高标准养护)、自然环境恶劣(开年至今6级以上大风天气132天,10级以上大风天气35天,最大风力达14级;雨水天气31天;极端最高气温达39.5℃、极端最低气温达-22℃)等多重困难,工程施工顺利迈入第三个关键性节点,为实现年底大坝封顶、2025年下闸蓄水目标任务奠定了坚实的基础。

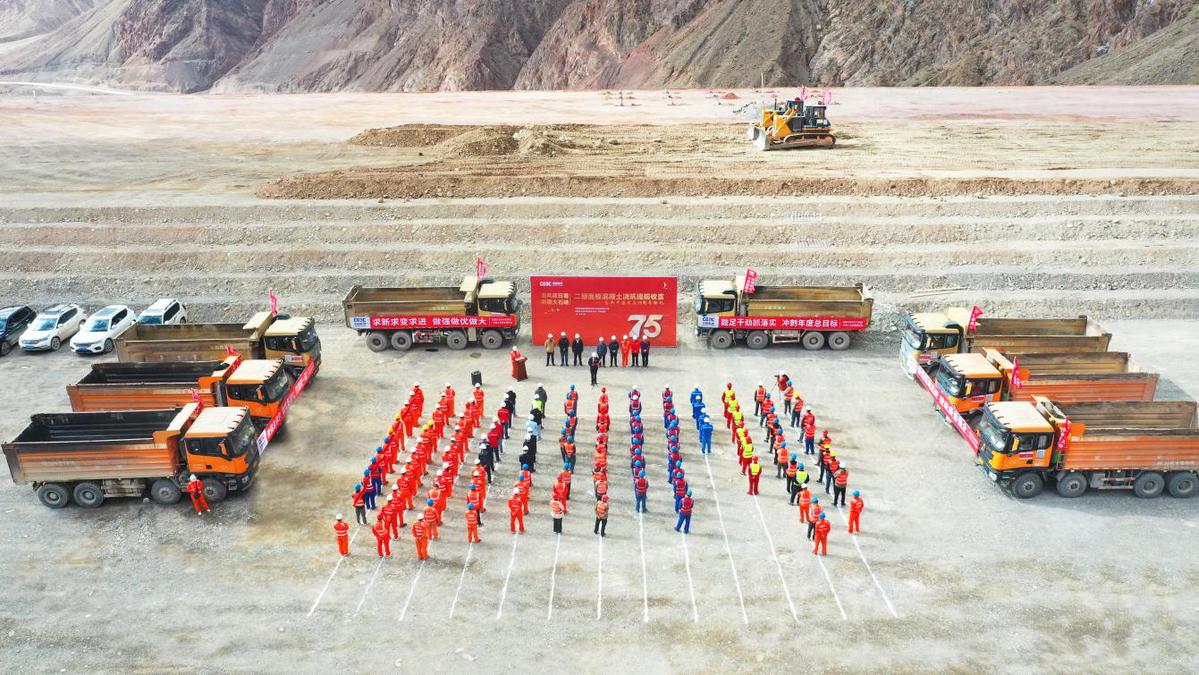

9月29日新疆大石峡水利枢纽工程Ⅰ标项目部举行二期面板收官仪式(赵紫云摄)

据悉,新疆大石峡水利枢纽工程位于新疆维吾尔自治区阿克苏地区温宿县与乌什县境内的库玛拉克河大石峡峡谷出口,是世界第一高面板砂砾石坝,坝顶高程1707.0m,水库正常蓄水位1700.0m,设计洪水位1700.0m,校核洪水位1701.3m。正常蓄水位以下库容11.48亿m³,电站总装机容量75万千瓦,年发电量18.93亿kW·h,工程最大坝高达247米,坝顶宽15米,长576.5米,施工难度大,可借鉴经验少。开工以来,项目全体建设者追风赶月,大坝截流、围堰填筑、高边坡开挖、高趾墩混凝土浇筑、大坝填筑等工程控制性节点目标全面提前实现。

下一步,新疆大石峡水利枢纽工程将站在二期面板提前收官的新起点上,继续坚持敢于“挑重担”、敢啃“硬骨头”的精神,敢为、善为、有为,奋力夺取工程建设的全面胜利,以实干实绩为庆祝新中国成立75周年献上最诚挚的祝福,迈出最坚实的步伐!

(中国日报新疆记者站记者毛卫华|聂灿灿)

【责任编辑:齐磊】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
