提前一个月!新疆大石峡水利枢纽工程二期面板混凝土顺利浇筑

提前一个月!新疆大石峡水利枢纽工程二期面板混凝土顺利浇筑

来源:中国日报网 2024-06-06 11:06
  • weixin
  • weibo
  • qqzone
分享到微信

入夏以来,随着气温日渐升高,新疆大石峡项目部工程建设也呈现出热火朝天的繁荣景象。

6月4日,随着二期面板37序块第一车混凝土进入仓面,新疆大石峡水利枢纽工程正式启动二期面板混凝土浇筑,较施工计划提前一个月。至此,工程建设攻克了超长边坡钢筋运输安装、251米超长溜槽混凝土入仓、高标准混凝土温控施工、超规范混凝土养护等难题,迈入第二个关键性节点,为实现年度目标任务和2025年下闸蓄水目标奠定了坚实基础。

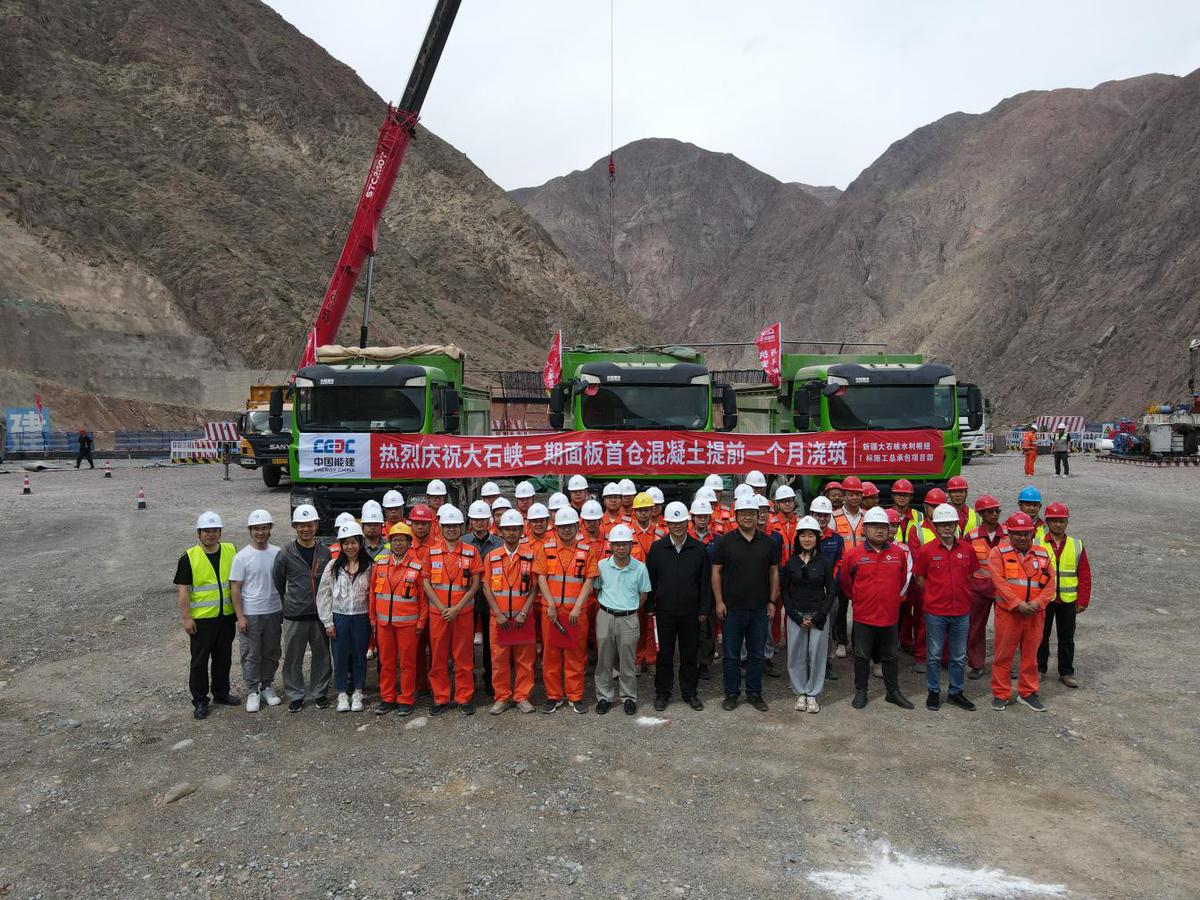

图为新疆大石峡水利枢纽工程二期面板首仓混凝土浇筑现场 (赵紫云 摄)

“二期面板单仓长度140米,面板宽度12米,总浇筑面积64645.15平方米、浇筑方量 54996.71立方米;项目部通过合理加大资源设备投入力度,科学安排仓位浇筑顺序,确保各环节工序流畅衔接,截至目前滑模拉升速度由原来的0.8米/小时提升至2.7米/小时,较设计标准提高1.2米/小时。”中国能建葛洲坝三公司新疆大石峡水利枢纽工程I标项目部项目经理李东飞说。

大石峡I标项目部总工程师李阳表示:在一期面板施工期间,为切实保障面板顺利施工,项目部一方面采用“遮阳网+防雨篷布+钢丝绳拉结”方式对超长溜槽进行加固及覆盖,保证了混凝土入仓质量;另一方面采用创新工艺实现全过程温度控制,罐车“穿保温衣”控制运输温度,“一次风冷+二次风冷+水冷+冰冷”控制出机口温度,仓面采用雾炮机喷淋控制环境温度,再通过“塑料薄膜+土工布+玻璃丝绵被”三重覆盖减少混凝土土表面蒸发,降低内外温差,控制混凝土裂缝的产生,为二期混凝土浇筑积累了宝贵经验。

“大石峡水利枢纽主要功能有四项,生态供水、农业灌溉、防洪和发电。”新疆大石峡水利枢纽工程I标项目部生产经理陈文登介绍。工程计划于2026年10月完工,建成后水库总库容为11.48亿立方米,最大泄洪流量为4319立方米/秒,总装机容量达75万千瓦,预计年平均发电量达18.93亿度。通过对库玛拉克河径流进行有效调控,工程可在保障向塔里木河干流生产、生活、生态供水总量目标的前提下,对缓解阿克苏河灌区800余万亩农田春旱缺水状况,提高灌区灌溉保证率,减轻阿克苏河流域防洪负担,提供区域经济社会发展电力供给,维护地区社会稳定、践行“一带一路”、造福边疆地区、增进民族团结、实现社会稳定和长治久安总目标具有重要的现实意义。

下一步,项目部将聚焦价值创造提升,持续强化过程管理,以“抓在建 创营收 增利润”为主线,保障项目高质量履约,全力打造世界一流精品工程。(中国日报新疆记者站记者毛卫华|聂灿灿、洪勇)

【责任编辑:蔡东海】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
