“报告值长,现场检查040017地刀机械位置指示、电气指示均在合位,状态正常!”10月24日,昌吉—古泉±1100千伏特高压直流输电工程昌吉换流站双极停电操作完成,声势浩大的“千人汇战”有序进入工作状态,处处呈现出如火如荼的繁忙景象。
昌吉换流站航拍(陈凯 摄)
吉泉直流输电工程是新疆疆电外送的“主力军”,2019年9月26日投运以来,连续两年最高外送功率达1100万千瓦,截至10月23日00时,新疆昌吉换流站2023年年内外送电量515.19亿千瓦时,投运以来累计外送电量达到2379.86亿千瓦时。
10月25日,国网新疆超高压分公司昌吉换流站年度检修交流线路安措布置工作现场(刘橙宗 摄)
本次停电检修时间为10月24日至11月7日,共有25家单位781人,加上保障人员近千人参加检修工作。将完成设备单台套例行修试项目3288项、技改大修项目9项、技术监督服务项目9项,隐患治理15项、专项检查95项、缺陷119项。

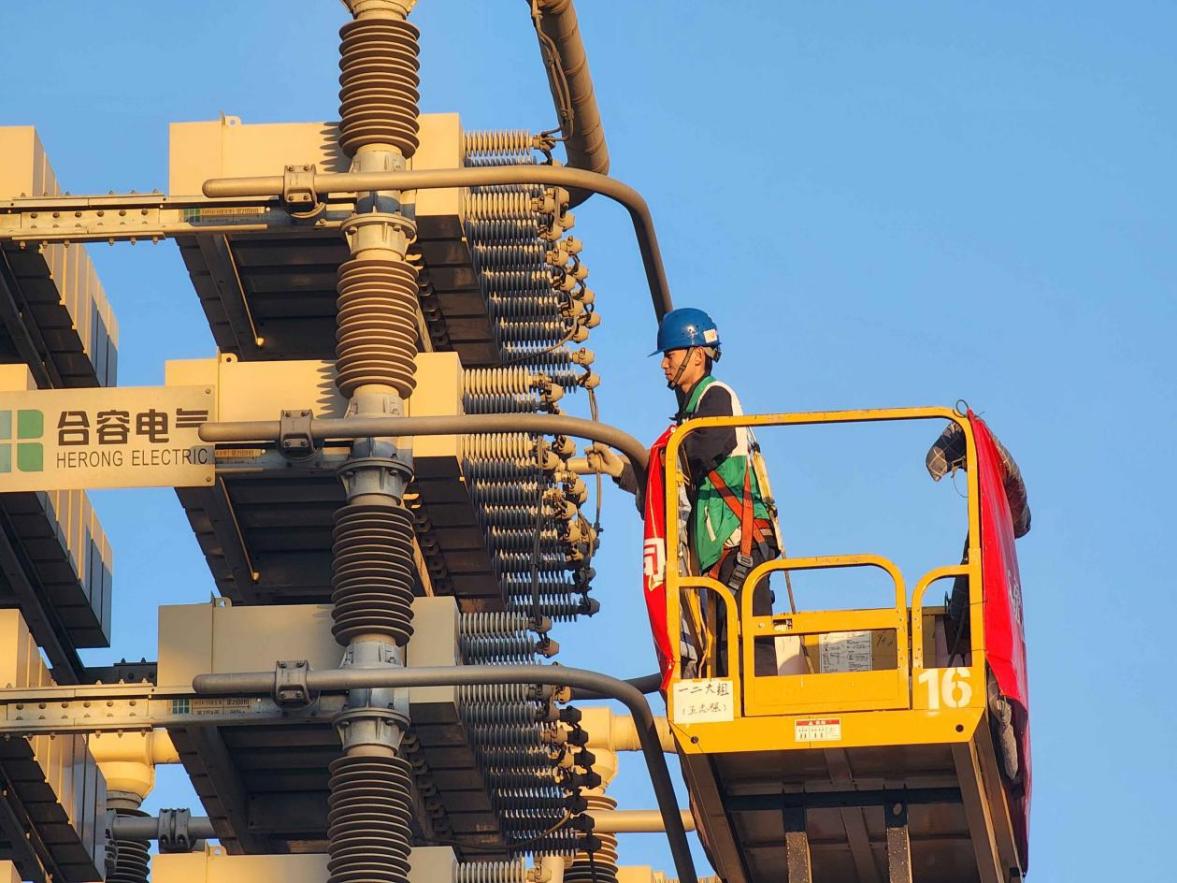

10月25日,国网新疆超高压分公司员工在昌吉换流站交流滤波器场进行一次设备检修工作(刘斌 摄)
针对检修期间的安全管理,国网新疆超高压分公司认真分析存在的交叉作业、高空坠落、人员触电、SF6气体泄漏、车辆伤害、机械伤害等风险点,提前一个月组织施工单位到场查勘,集中审查各单位检修方案、作业卡,认真落实作业现场安全风险预警通知单相关要求。针对高等级作业风险,编制检修作业现场风险专项管控方案,每日采取针对性管控措施,安全巡查人员不间断开展巡视检查,确保安全工作可控、能控、在控。
本次综检工作,是对昌吉换流站交直流设备的一次全面“体检”,检修完成后,将进一步提升设备健康水平,有效保障疆电外送通道长周期安全稳定运行。(中国日报新疆记者站记者毛卫华|李帅、陈凯)
