新疆加快推进超高压电网建设

新疆加快推进超高压电网建设

来源:中国日报网 2022-08-24 15:23
  • weixin
  • weibo
  • qqzone
分享到微信

8月21日,随着最后一根假横担落地,历时13天,伊犁—博州Ⅱ回750千伏线路工程施工Ⅱ标全程带电跨越110千伏皇古牵线、110千伏连塔古牵线跨越二级风险作业安全圆满完成。该项目是自治区“十四五”规划重点工程,也是新疆750千伏主网架西天山环网的重要组成部分,建成后将有效提高伊犁至乌鲁木齐、昌吉地区负荷中心的送电能力,保障电力可靠送出,满足自治区电网负荷需求,实现跨地州能源资源优化配置,提升新疆电网稳定运行水平,为新疆经济发展和社会稳定提供可靠保障。

8月正处于新疆超高压电网建设的高峰期。在当前严峻复杂的疫情防控形势下,国网新疆电力有限公司不折不扣贯彻落实上级决策部署,坚持“一手抓防疫,一手抓进度”,积极协调各方,统筹疫情防控和电网建设,在满足疫情防控要求和保证安全质量的前提下,确保重点项目有序推进。

今年,国网新疆电力有限公司在建、续建750千伏输变电工程共计7项,上半年已投运1项。剩余6项正在有序推进,伊犁—博州—乌苏—凤凰II回750千伏输变电工程就是其中一项。

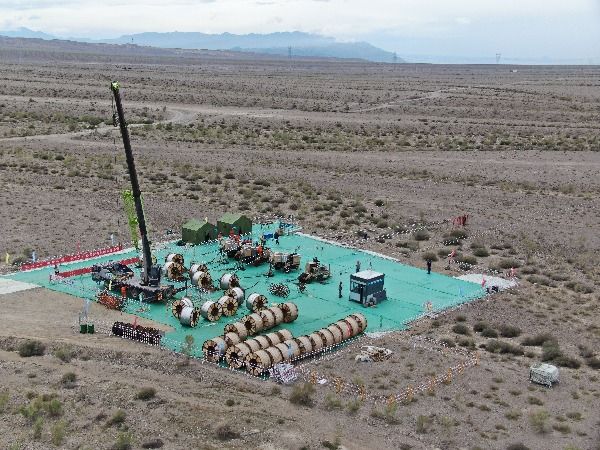

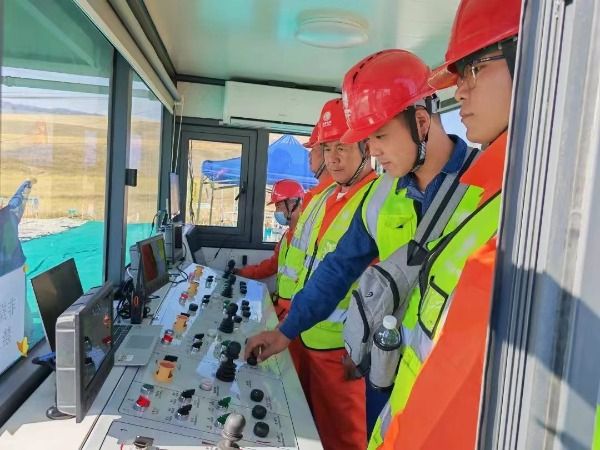

目前,伊犁—博州—乌苏—凤凰II回750千伏输变电工程已经进入导线展放阶段。疫情期间,工程正在开展跨越110千伏皇古、110千伏连塔古牵线施工作业。110千伏皇古、连塔古牵线涉及3座电气化铁路牵引站的供电,为不影响铁路运行,工程全程带电跨越施工,同时采用集控智能可视化牵张放线工法确保现场安全。该工程铁塔组立完成总量的98.68%,导线展放完成总量的55.8%,预计在10月底前实现全线贯通。同样,全线进入导线展放阶段的还有凤凰—亚中—达坂城II回750千伏输变电工程,也将在年底前完成全部的主体施工。

下半年,乌昌750千伏输变电工程、凤凰—乌北II回750千伏输变电工程及国网能源、潞安电厂750千伏送出及乌渠改造4项工程将投运送电。目前乌昌、凤凰—乌北II回750千伏输变电工程正在开展验收消缺作业,为最后的投运做准备;乌渠改造项目正在开展铁塔组立作业,国网能源、潞安电厂750千伏送出工程已具备接入条件。据统计,当前6项电网建设项目中,现场建设人员超过900人。

为推进疫情防控和电网建设两不误,国网新疆电力有限公司在严格落实当地政府防疫措施的前提下,与当地政府建立联动机制。启动防疫机制,在工程现场成立防疫消杀小组,加大对施工作业现场和人员的管控力度,对各施工项目部人员按照“两点一线”要求进行封闭管理。同时在保障防疫措施全部落实到位的情况下,调整施工作业计划,灵活选择施工作业面,有序推进重点工程建设项目。

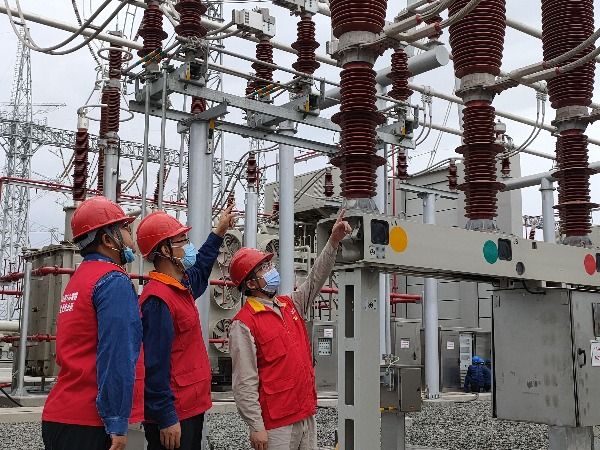

“我们对所有在建设项目的现场人员采取‘远程监督+现场到位督查’的方式实现全程监督巡视,确保各作业点人员路线、作业点、作业内容均在受控状态,保证现场施工安全、质量进度可控。”国网新疆建设分公司安全监察部主任霍正华说。

下一步,国网新疆电力有限公司将盯紧工程关键路径,强化重点环节管控,统筹疫情防控、施工组织和物资供应,在确保安全、质量的前提下提升工程建设效率,全力加快电网建设项目施工进度。(滚艳、张梅、范江江)(中国日报新疆记者站)

【责任编辑:蔡东海】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
